【同辰原創】精準機電預埋工藝典范示例
- 時間:2023-11-10
- 作者:同辰建筑
- 瀏覽:784次
- 分享:

在建筑施工中,預留預埋對于機電安裝來說,既施工難點又是重點,和其他工序相輔相成又相互制約??刂坪妙A(yù)留預埋的質量,不但能縮短工期和節約成本,而且能為下一步的安裝打好基礎......
01、給水管預埋槽施工工藝
1.1 工藝流程:
深化設計→預制加工→測量定位→Ω型槽安裝→隱檢、復核→拆除、清理→給水管道安裝。
1.2 工藝做法:
1.2.1 預制加工:
使用半圓形鋼管(比PPR管大一個型號)與厚度為3mm的鋼板進行滿焊焊接。焊接時,焊縫應飽滿、光滑、無變形,焊渣要清理干凈。外壁可以刷漆或涂抹脫模劑,以便在取出時更加方便。
▲ 給水Ω型槽加工圖
1.2.2 Ω型槽安裝:
在進行Ω型槽安裝之前,需要先對需要留槽的位置進行彈線定位,并再次測量標記出尺寸。然后使用扎絲將Ω型槽每20cm處綁扎牢固,確保其位置準確。

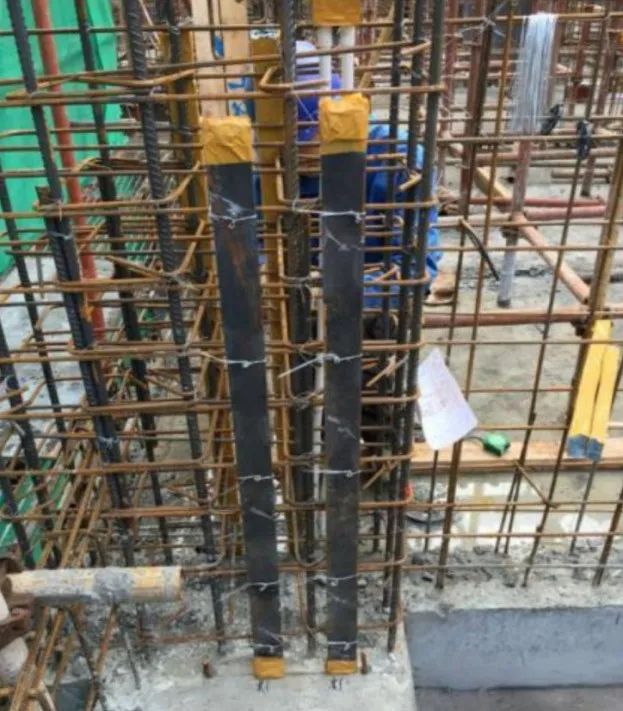

▲ 給水Ω型管道固定
1.2.3 隱蔽、復核:
在土建支模工序中,將Ω型管固定在鋼筋上,并由專人進行點位的核實和現場封模。這樣可以確保不會遺漏Ω型管,并且在封模過程中避免Ω型管的位置發生偏移。
1.2.4 拆除、清理:
在拆模后,及時清理并取出Ω型管,以避免損壞管槽邊緣的混凝土。這樣可以保證Ω型管的完整性和使用壽命。

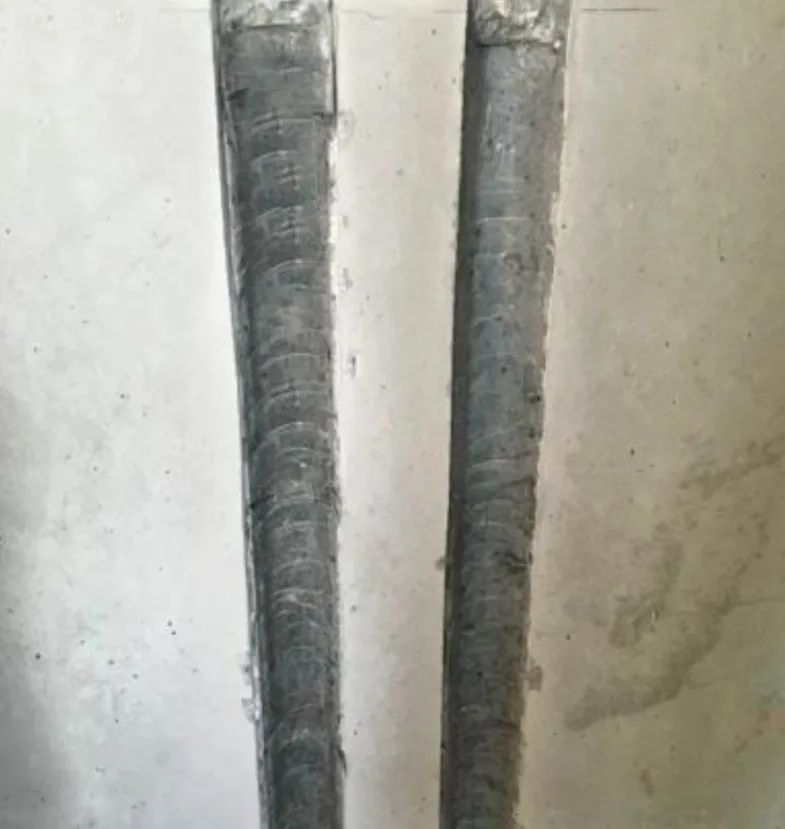

▲ 給水Ω型管道固定
1.2.5 給水管道安裝:
將給水管使用管夾進行固定。確保給水管與豎槽緊密貼合,避免漏水和松動。

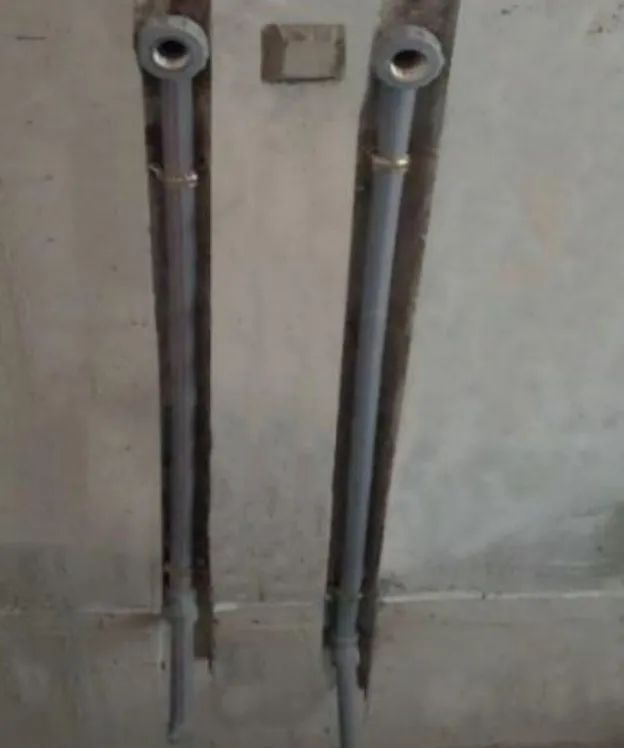

▲ PPR管道安裝
02、強弱電箱預埋施工工藝
2.1 工藝流程:
深化設計→預制加工→測量定位→箱體安裝→模板拆除→成型質量驗收。
2.2 工藝做法:
2.2.1 預制加工:

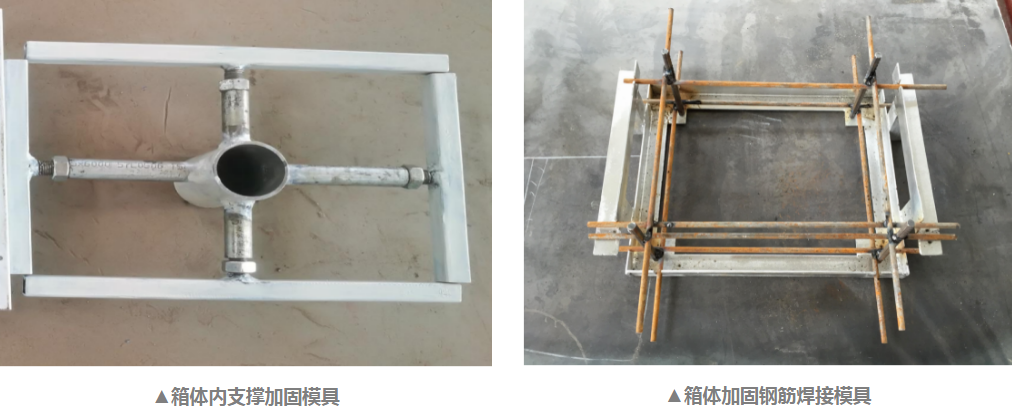

采用方管、鋼管、螺桿、螺帽材料,根據箱體尺寸下料,焊接作為箱體內支撐,通過螺帽調節、拆卸。此箱體支撐做法,拆除后可重復使用,大大降低了傳統做法模板材料浪費,拆模后觀感質量有所提升。
2.2.2 箱體安裝:
將制作好的強弱電箱裝置安裝到預定的位置,并使用支撐組件進行固定。在這個過程中,需要注意緊固、敲擊力度不宜過猛,以防止箱體變形,箱體變形控制在2mm內。同時,依據GB50303—2015《建筑電氣工程施工質量驗收規范》使用熱鍍鋅圓鋼與箱體外主體鋼筋進行焊接,做好箱體的接地連接。
2.2.3 模板拆除:
混凝土凝固后,拆除模板以及支撐加固模具,此時可以看到預留的強弱電箱洞口。

▲ 箱體完成效果
2.2.4 成型質量驗收:
最后,需要對成型的質量進行驗收。在驗收過程中,要注意檢查洞口是否有變形或者裂縫等質量問題。
03、插座預埋施工工藝
3.1 工藝流程:
深化設計→預制加工→線盒定位→線盒固定→模板拆除→線盒清理→掃管穿帶線→成品保護。3.2 工藝做法:3.2.1 預制加工:
線盒預制采用工廠化集中加工,成排線盒采用定型化模具聯體集中加工預制,燈頭盒及樓層高度≤3m且墻身厚度≤250mm線盒預制安裝,采用空包盒,采用專用成品蓋板封盒。

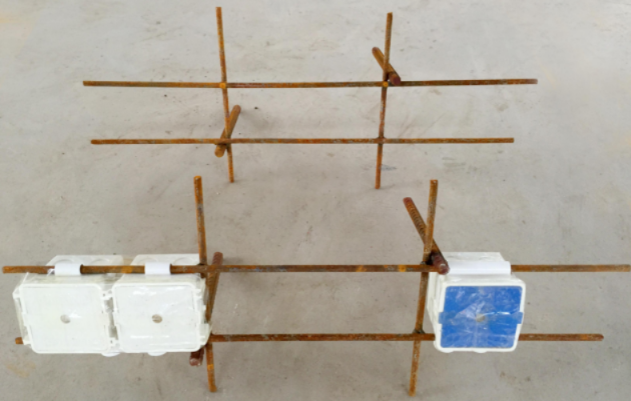

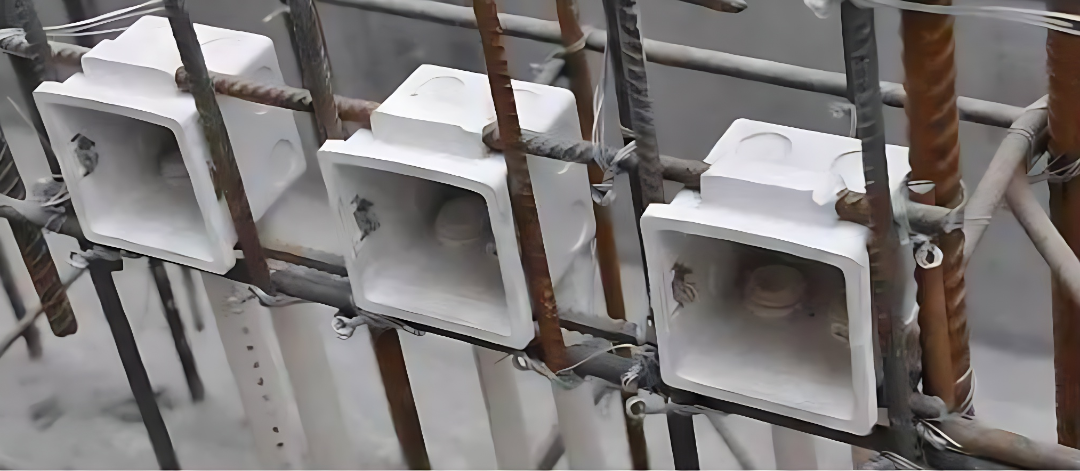

▲ 組合線盒加固筋
3.2.2 線盒定位:
安裝前按設計圖紙用紅外線定位儀、水平管、卷尺等工具以土建柱筋上的結構 50cm或100cm控制線為基準來測量確定線盒準確位置。

▲ 利用水平管測定線盒高度
3.2.3 線盒固定:
利用結構鋼筋或Φ6 鋼筋在線盒上、下、后三側綁扎,將線盒固定在墻、梁、柱鋼筋上,線盒左右兩側用扎絲固定,禁止扎絲綁在線盒貼模面。

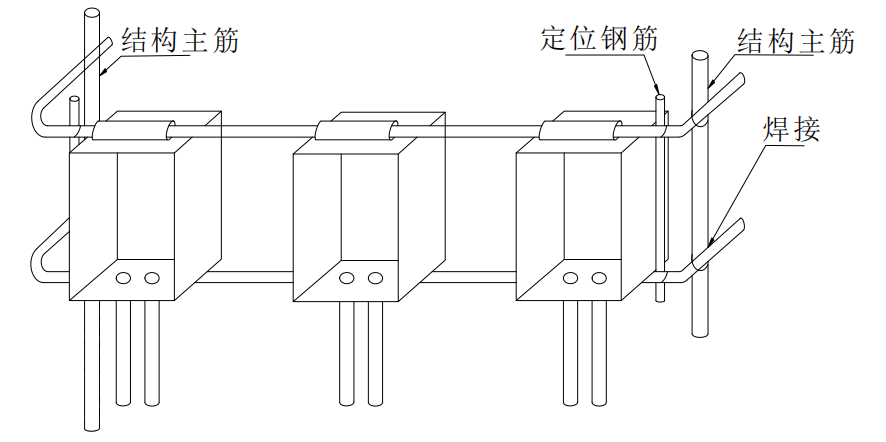

▲ 組合線盒預埋示意圖
▲ 組合線盒預埋實施效果
3.2.4 線盒清理:
混凝土凝固,每層拆模后一周內應把樓層內的線盒找出、修整、清理干凈。

▲ 線盒清理干凈
3.2.5 掃管穿帶線:
采用鋼絲或穿線器進行掃管、穿引線疏通。
疏通結果做好記錄,如有錯埋,漏埋、偏位等需砸墻問題,不得擅自處理,必須征得土建同意統一處理。

▲ 盒清理,穿引線疏通
3.2.6 成品保護:
清理、疏通后的管口、盒口、箱口應按規定進行封堵,防止出現二次堵塞管路現象。

▲ 安裝內蓋板
04、機電預埋工藝的注意事項
在預埋安裝過程中,必須嚴格按照設計圖紙和施工工藝要求進行操作,不能隨意改動。在主體澆筑過程中,需要注意保護預埋設備,防止損壞。在拆模施工后,必須進行詳細的檢查,確保預埋工作的質量和安全,做好成品保護。
結語:
一次結構施工機電預埋是保證機電工程質量和安全的重要環節。只有做好預埋工作,才能確保機電工程的順利進行。因此,相關工作人員必須熟練掌握一次結構處機電預埋工藝的做法,以確保工程的質量和安全。
▌作者:同辰建筑 王紅超
▌本文僅代表作者個人分析總結,僅供參考
▌來源:同辰建筑原創發布,轉載請注明以上信息
